該項目位于山東半島北部國管海域,場址中心離岸距離約70公里,是國內在建水深最深,山東離岸距離最遠、單體容量最大的海上風電項目。分公司承建的項目二標段包括21臺風機升壓站基礎施工,21臺12兆瓦海上風力發電機組安裝、1座海上升壓站施工及海纜敷設施工、施工期臨時航標工程等全部工程。

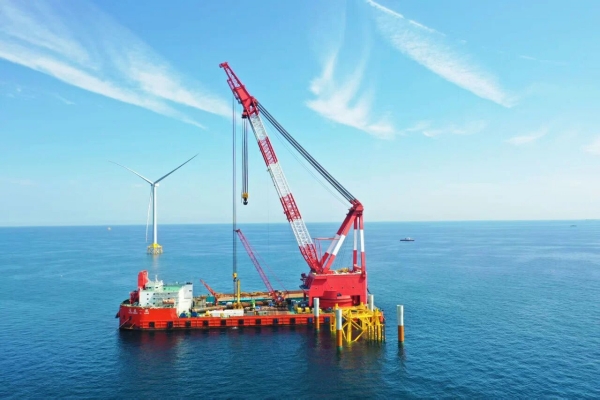

本次升壓站基礎施工采用后樁法施工工藝。升壓站基礎總高度72.83米,整體重量約2255噸,是目前國內最高的海上升壓站基礎。安裝前,項目部通過多波束測深儀提前對基礎中心位置向外22500平方米范圍海床面進行掃測,確保海底地形平整滿足施工條件,并經過精準計算調整船舶駐位錨點,避開已鋪設的200千伏海纜。
基礎沉放及鋼管沉樁過程中,項目團隊實時監測平臺水平度,采用極坐標法進行放樣確保鋼管樁順利插入樁裙套筒位置,有效克服54.1米水深產生的不利影響,嚴控平臺水平度及鋼管樁垂直度在1‰以內,僅用20小時便以超高精度完成安裝作業。
海上升壓站的順利安裝,標志著項目又一控制性工程順利完成,為上部組塊安裝及首回路并網奠定了堅實基礎。據悉,該項目建成后,年發電量約17億千瓦時,每年可節約標煤50萬噸,減排二氧化碳135萬噸,具有顯著的經濟、社會和生態環保效益,將有力促進海上風電發展走向遠洋深海,加快推動山東省海上風電產業邁入全國第一方陣。
