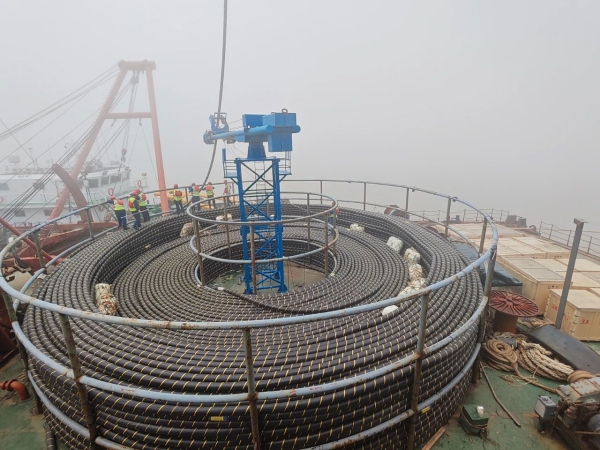

海洋能源網獲悉,5月20日,江蘇國信大豐85萬千瓦海上風電項目迎來關鍵節點--H10#風場35kV海底電纜在大豐三期碼頭順利完成交付,標志著本項目35kV海纜敷設工程正式啟動。

本次完成H10#風場18根6回35kV集電海纜線路交付,總長37.264公里。從海纜出廠檢驗、碼頭裝纜到上船交接,全程嚴格執行質量管控標準,確保每段海纜性能滿足技術要求、質量可控。根據后續施工計劃,該批次海纜將于5月下旬運輸至風場指定海域,全面開啟35kV海底電纜鋪設作業。
