海洋能源網獲悉,12月17日,三峽能源海上風電輕型化柔性直流送出換流閥關鍵技術示范工程(以下簡稱彌勒工程)調試轉運行啟動會在云南彌勒石洞山召開,標志著本工程的系統調試全部結束,進入IGCT-MMC可靠性測試階段。

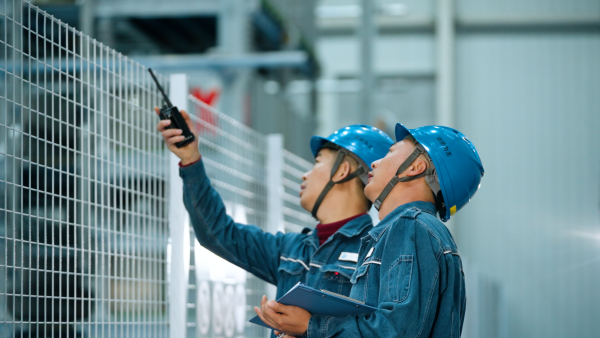

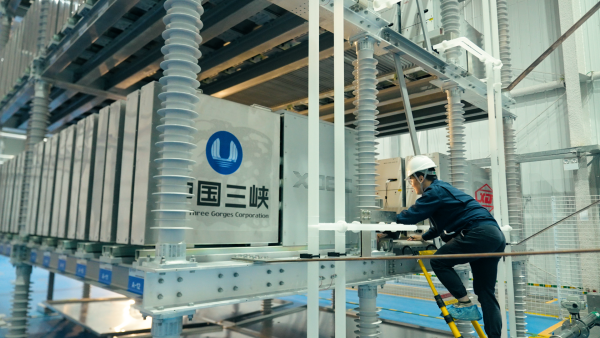

彌勒工程系統調試范圍包含兩側的35千伏開關柜、濾波器、聯接變、IGCT換流閥等柔直換流站主要一次設備以及直流控制保護、閥控、閥監視系統、測量裝置合并單元等柔直換流站主要二次設備。

該工程系統調試于10月23日開始,12月15日完成全部119項調試項目,包括站系統不帶電調試項目28項、站系統帶電調試項目30項、系統帶電調試61項。系統調試對于IGCT-MMC柔直系統的功能和性能進行了全面的驗證,為后續為期6個月IGCT-MMC可靠性測試的順利進行奠定了基礎。

彌勒工程是國家發改委“揭榜掛帥”重點科技攻關項目,也是全球首次在柔性直流工程中應用示范6.5千伏國產高壓IGCT功率器件和4千伏國產高壓直流干式電容器的風電項目。本工程由三峽集團、三峽能源、三峽科研院聯合產業鏈相關單位組織科研攻關,完成首臺套建設任務。項目建設旨在對改進型的全控IGCT技術及IGCT-MMC的工程化應用可行性進行驗證,進一步提高柔性直流輸電的效率和可靠性、減小輸電成本。
