其中,過渡段制造 與立體總裝 堪稱關鍵硬仗。項目團隊以創新破局 、精細管控 兩大法寶攻堅克難,穩步推進,為突破核心工序奠定了堅實基礎。

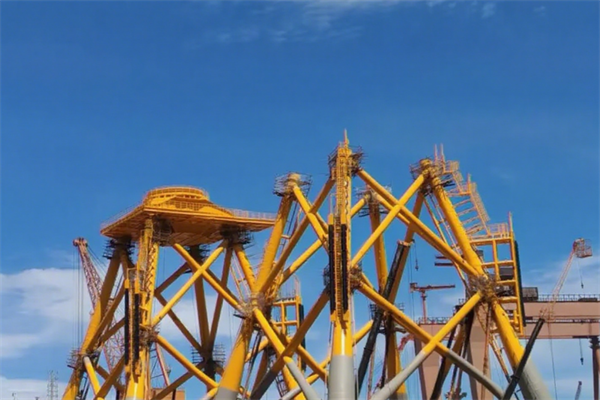

立體建造攻堅戰: 首套大型片體成功就位

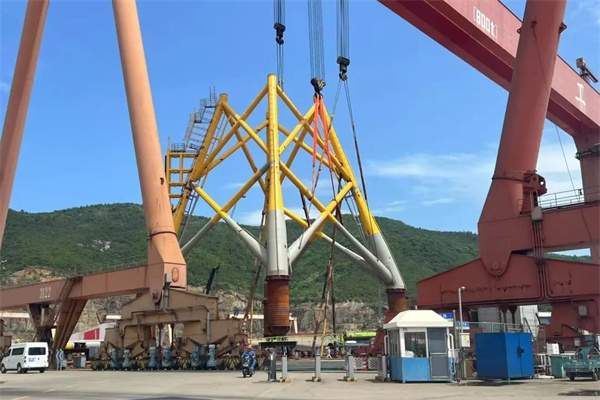

霞浦導管架首套大型片體重達460噸、高45米、寬30米,吊裝難度高。為了應對這一困難,舟山分公司黨員突擊隊始終堅守一線。嚴格監督全過程,細致檢查汽車吊安全性能及斜撐加固情況,確保萬無一失后才執行松鉤指令。6月10日,該片體在舟山基地成功立起,標志著項目正式邁入立體建造關鍵階段。
面對靠船連接件跨合攏口及玻璃鋼格柵到貨滯后等難題,項目技術團隊聯合合作方深入研討,結合800T吊機起重能力,創新優化為“片體+片叉+過渡段”的分步吊裝合攏方案。此方案對精度控制和安全管控提出極高要求。
精度為先
為了確保過渡段吊裝接口松鉤后的精準到位,項目團隊對四主腿落點精確劃線放點報驗,全程運用全站儀嚴密監控灌漿段垂直度及主腿合攏口數據。
過渡段制造攻堅戰: 復雜結構精細突圍

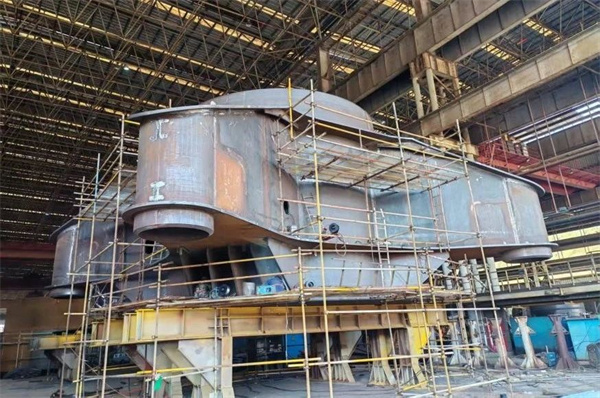

過渡段結構復雜度與技術難度遠超以往,其筒體內多組加強環板與縱向筋板相互交錯,整體法蘭內傾度控制精度需達±2mm以內。面對這塊“硬骨頭”,項目組迎難而上:
工藝優化
技術團隊深度剖析結構,與設計院、業主充分溝通,將部分復雜位置焊縫由全焊透優化為深熔焊或雙面角焊縫,顯著提升施工效率。
全程管控
黨員突擊隊員實施精細化管理,密切跟蹤對接焊縫外觀及法蘭與過渡段的精度狀態。對于攀爬至數十米高空進行的過渡段連接等關鍵裝焊作業,仔細檢查每一道焊縫質量,確保完全符合技術要求。
流程提效
團隊群策群力優化工序流程,項目有序推進。最終,首套過渡段從車間上胎到完工移交打砂涂裝,僅用時46天,為后續工序搶出寶貴時間窗口。
過渡段吊裝攻堅戰: 精準落位決勝合攏

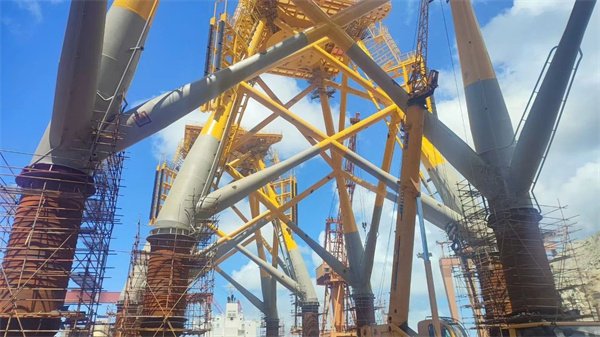

過渡段吊裝是決定總組成敗的關鍵一役??偛颗c合作方技術團隊聯手
數字模擬
運用三維建模反復模擬合攏過程
工藝創新
引入新工藝提升裝配效率與施工質量。
精度貫穿
質檢員自斜撐管相貫口切割起即介入,嚴控導管架內外場施工的垂直度、平面度、直線度等六大精度指標,確保過渡段法蘭、主弦等關鍵部位達到技術要求。

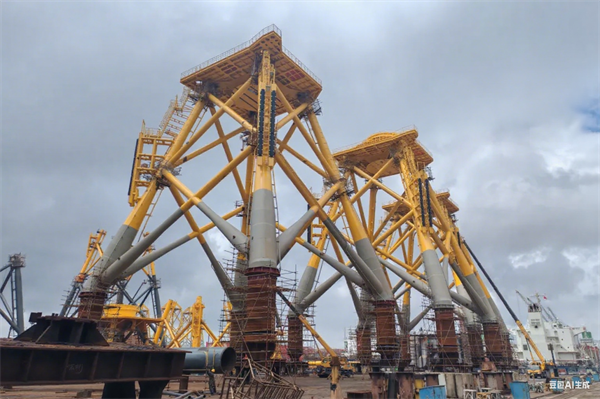

7月18日,項目迎來重要里程碑——第三個重達430噸的過渡段精準吊裝到位!法蘭對接平面度嚴格控制在1.5毫米以內,主腿接口精度達到3毫米設計標準,為總裝成功奠定堅實基礎。
全力沖刺交付節點

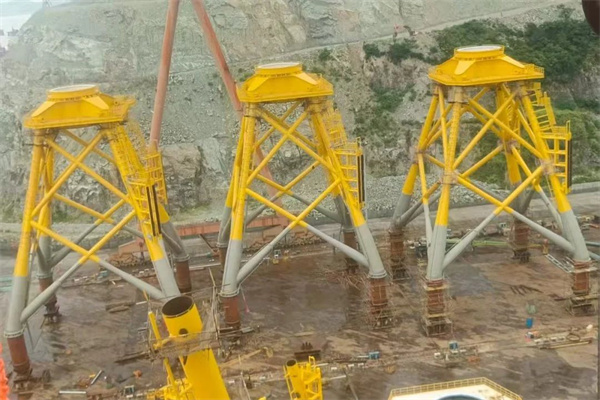

霞浦導管架項目接連突破立體建造、過渡段制造、過渡段吊裝三大核心工序技術難關,穩步完成首批導管架總裝合攏。這是舟山基地深化技術攻堅、優化建造流程的實戰碩果!更是充分發揮黨支部戰斗堡壘作用和黨員先鋒模范作用的實戰成果。目前,項目團隊正以決戰姿態,全力沖刺首批產品交付節點,力爭在大型海上風電導管架高端制造領域樹立新標桿,為公司開拓華東市場奠定堅實基礎
