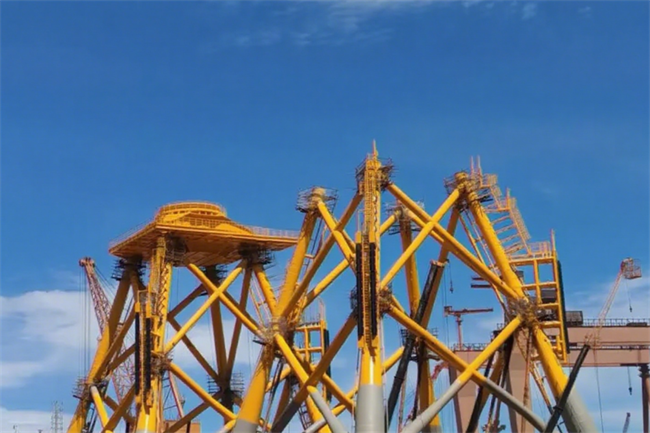

霞浦導管架項目作為舟山基地的首個大型海上風電裝備項目,自開工以來便面臨前所未有的結構復雜度與技術挑戰。項目團隊以創新破局和精細管控為兩大法寶,穩步推進各項工序。其中,首套大型片體的吊裝是關鍵一役。該片體重達460噸,高45米,寬30米,吊裝難度極高。廣州文船重工舟山分公司黨員突擊隊始終堅守一線,嚴格監督全過程,細致檢查汽車吊的安全性能及斜撐加固情況,確保萬無一失后才執行松鉤指令。6月10日,首套大型片體在舟山基地成功立起,標志著項目正式邁入立體建造的關鍵階段。
面對靠船連接件跨合攏口及玻璃鋼格柵到貨滯后等難題,項目技術團隊聯合合作方深入研討,結合800噸吊機的起重能力,創新優化為“片體+片叉+過渡段”的分步吊裝合攏方案。此方案對精度控制和安全管控提出了極高要求。
過渡段的制造是霞浦導管架項目中技術難度最高的部分之一。其筒體內多組加強環板與縱向筋板相互交錯,整體法蘭內傾度控制精度需達到±2毫米以內。面對這一“硬骨頭”,項目組迎難而上,采取了一系列創新舉措:
工藝優化:技術團隊深度剖析結構,與設計院和業主充分溝通,將部分復雜位置的焊縫由全焊透優化為深熔焊或雙面角焊縫,顯著提升了施工效率。
全程管控:黨員突擊隊員實施精細化管理,密切跟蹤對接焊縫的外觀及法蘭與過渡段的精度狀態。對于攀爬至數十米高空進行的過渡段連接等關鍵裝焊作業,仔細檢查每一道焊縫質量,確保完全符合技術要求。
流程提效:團隊群策群力,優化工序流程,確保項目有序推進。最終,首套過渡段從車間上胎到完工移交打砂涂裝,僅用時46天,為后續工序搶出了寶貴的時間窗口。
過渡段吊裝:精準落位決勝合攏
過渡段的吊裝是決定總組成敗的關鍵一役??偛颗c合作方技術團隊聯手,通過以下措施確保吊裝的精準與高效:
數字模擬:運用三維建模反復模擬合攏過程,提前預判可能出現的問題并制定解決方案。
工藝創新:引入新工藝,提升裝配效率與施工質量。
精度貫穿:質檢員從斜撐管相貫口切割起就介入,嚴控導管架內外場施工的垂直度、平面度、直線度等六大精度指標,確保過渡段法蘭、主弦等關鍵部位達到技術要求。
7月18日,項目迎來了重要里程碑——第三個重達430噸的過渡段精準吊裝到位!法蘭對接平面度嚴格控制在1.5毫米以內,主腿接口精度達到3毫米設計標準,為總裝成功奠定了堅實基礎。
霞浦導管架項目接連突破立體建造、過渡段制造、過渡段吊裝三大核心工序技術難關,穩步完成了首批導管架的總裝合攏。這是舟山基地深化技術攻堅、優化建造流程的實戰成果,更是充分發揮黨支部戰斗堡壘作用和黨員先鋒模范作用的生動體現。目前,項目團隊正以決戰姿態,全力沖刺首批產品的交付節點,力爭在大型海上風電導管架高端制造領域樹立新標桿,為公司開拓華東市場奠定堅實基礎。
